1. Destrucción de la PTAP

    Mayo 29, 2011

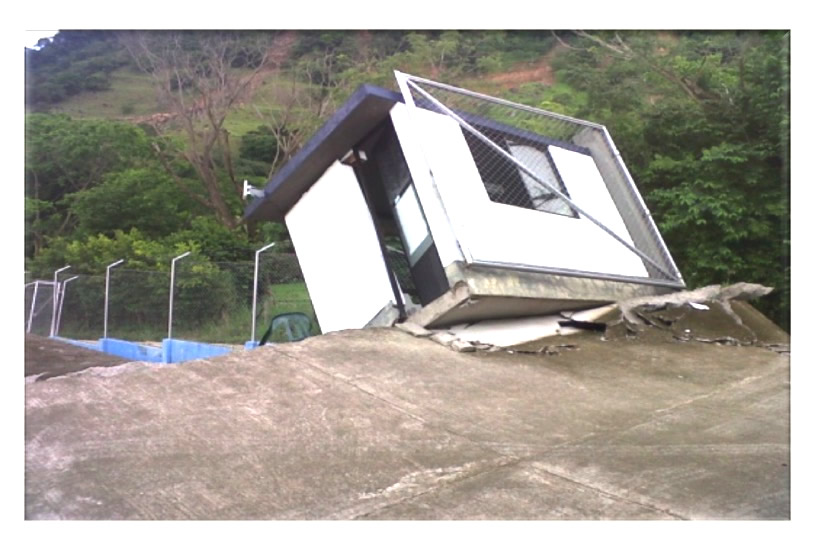

    Destrucción de la PTAP de Yopal ubicada en la vereda Buena Vista por deslizamiento de la montaña. Se suspendió totalmente servicio de acueducto por 8 días. Se declaró urgencia manifiesta.

  2. Plan de emergencia

    Entre Junio y Diciembre, 2011

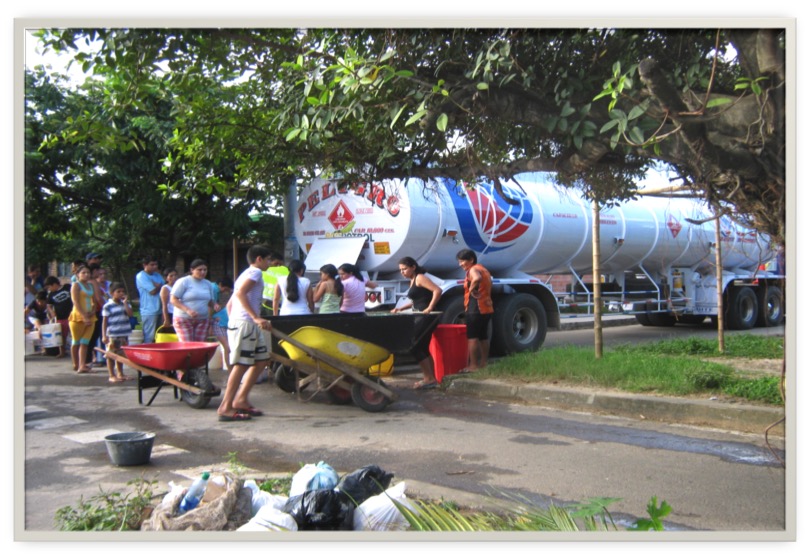

    La Alcaldía de Yopal y Gobernación de Casanare, atendieron la emergencia con un plan de contingencia basado en carrotanques y plantas potabilizadoras. A la par se realizó by pass para distribuir agua cruda en toda la ciudad.

  3. Visita del Presidente

    Junio 02, 2011

    Visita de inspección del presidente Juan Manuel Santos y equipo de gobierno a PTAP destruida.

  4. Realización de estudios

    Junio 15, 2011

    Se elabora estudios previos del estudio de prefactibilidad de la nueva PTAP que se estima en 53 mil millones.

  5. Oposición del Concejo

    Entre Septiembre y Noviembre, 2011

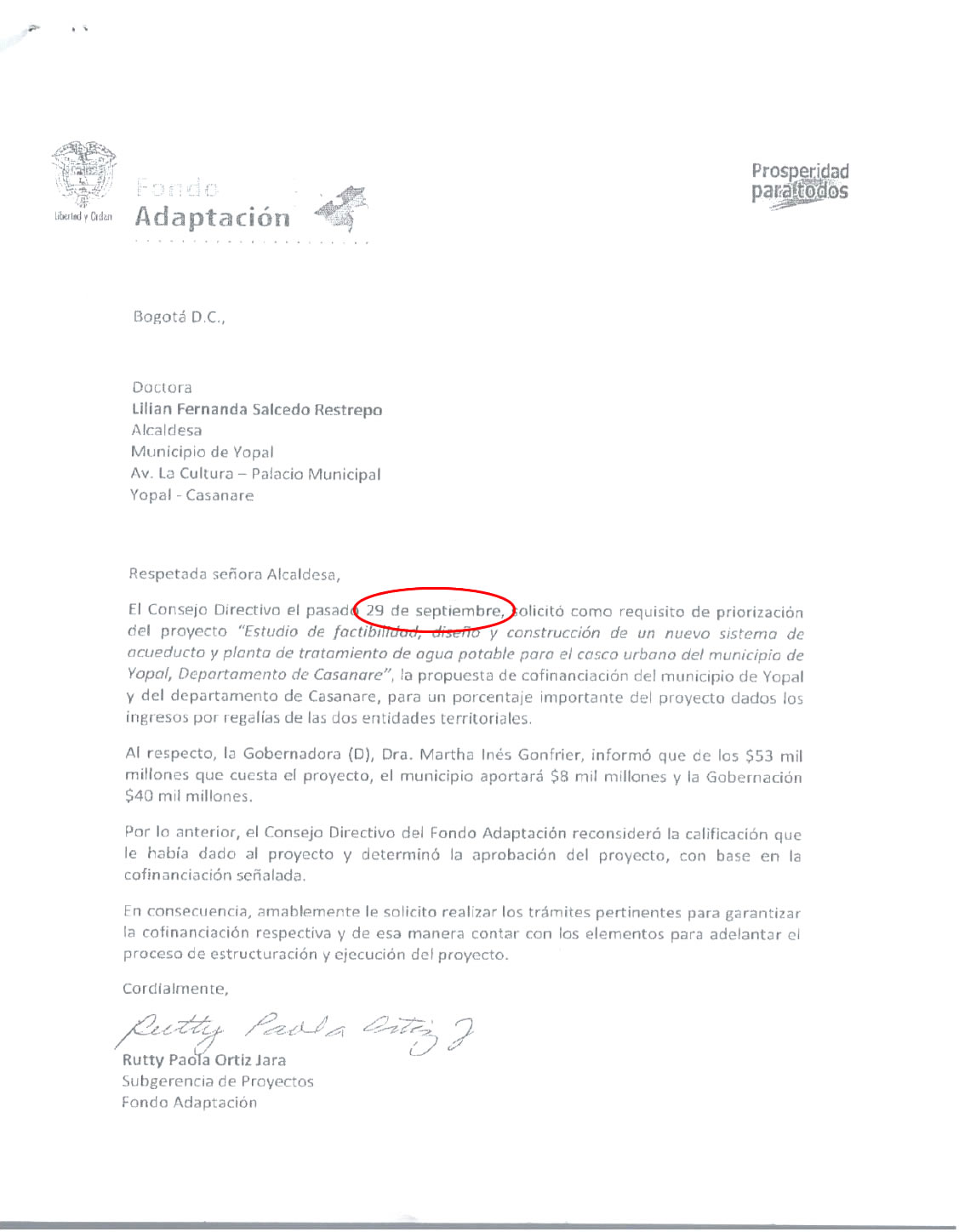

    En el Concejo de Yopal en dos oportunidades se niega autorización a la Alcaldía para disponer de recursos para realizar convenio con el Fondo de Adaptación para los estudios de prefactibilidad, factibilidad y construcción PTAP.

  6. Suspensión Total

    Abril 21, 2012

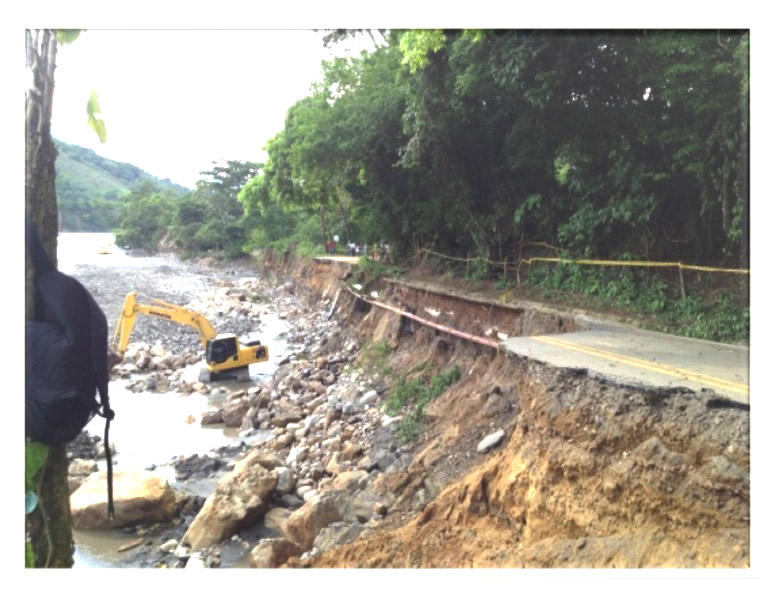

    Desbordamiento del río Cravo Sur afectó las líneas de conducción del acueducto que causó suspensión total del servicio.

  7. Firma de contrato

    Junio 21, 2012

    Firma contrato interadministrativo 1313 – Gobernación de Casanare y Eaaay por 22.752 millones de pesos para realización de 4 pozos profundos para abastecimiento de agua.



  8. Fallo de acción popular

    Junio 28, 2012

    Tribunal Administrativo de Casanare en fallo de acción popular interpuesta por Wlfran Amadeo Castrillo sobre la crisis del agua, impone medidas de corto, mediano y largo plazo a las entidades competentes para superar emergencia en Yopal.

  9. Firma de contrato EAAAY

    Noviembre 08, 2012

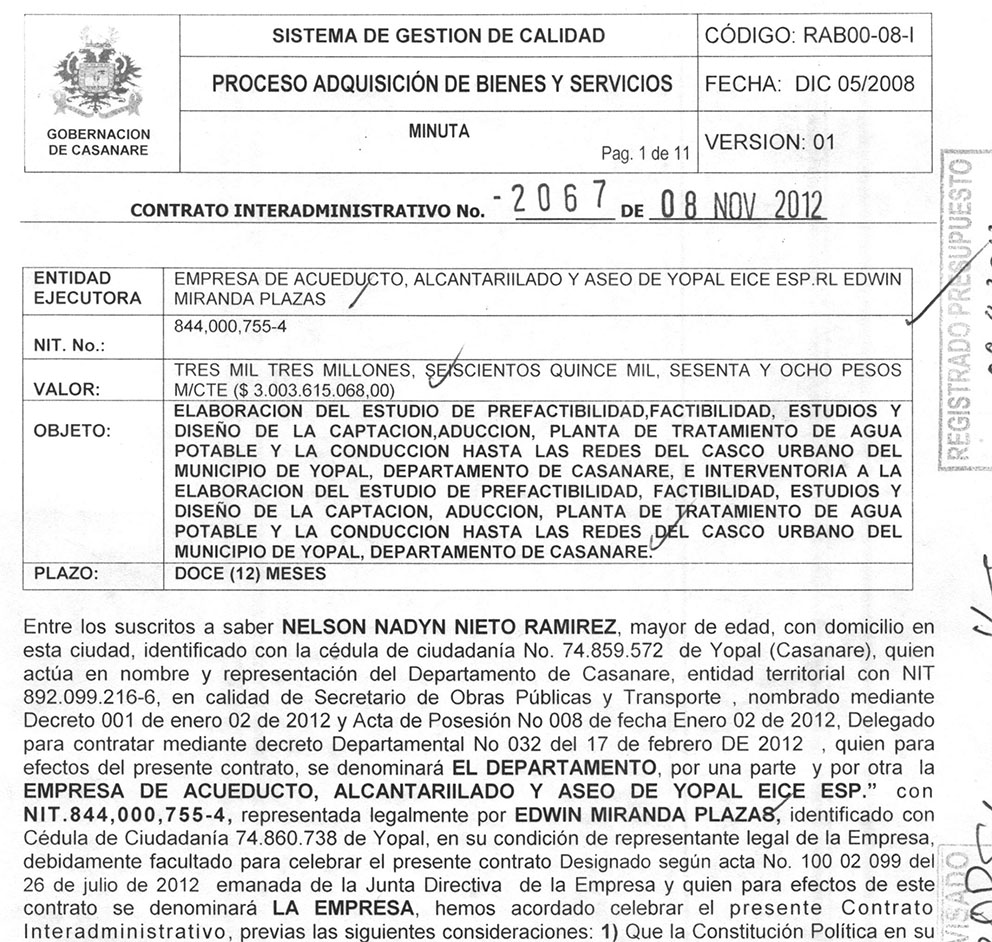

    Gobernación de Casanare y Eaaay firmaron el contrato 2067 por 3 mil millones para realizar estudios de prefactibilidad, factibilidad y diseños de la captación, aducción y planta de tratamiento de agua potable y la conducción hasta las redes de Yopal.

  10. Epidemia

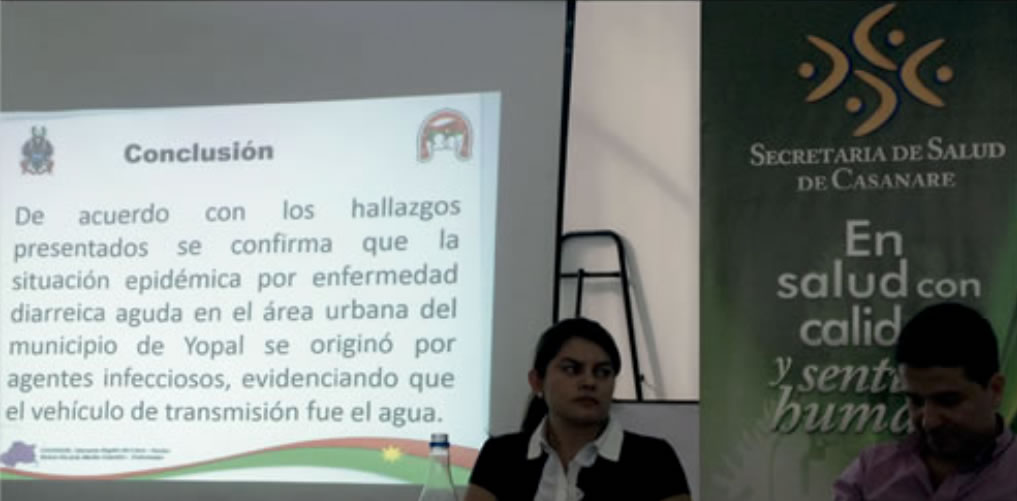

    Febrero 01, 2013

    Epidemia de Enfermedad Diarreica Aguda por agua no potable.

  11. Protesta ciudadana

    Marzo 16, 2013

    Protesta ciudadana violenta por carencia de soluciones a crisis del agua.

  12. Contratación de estudios y diseños

    Marzo 04, 2013

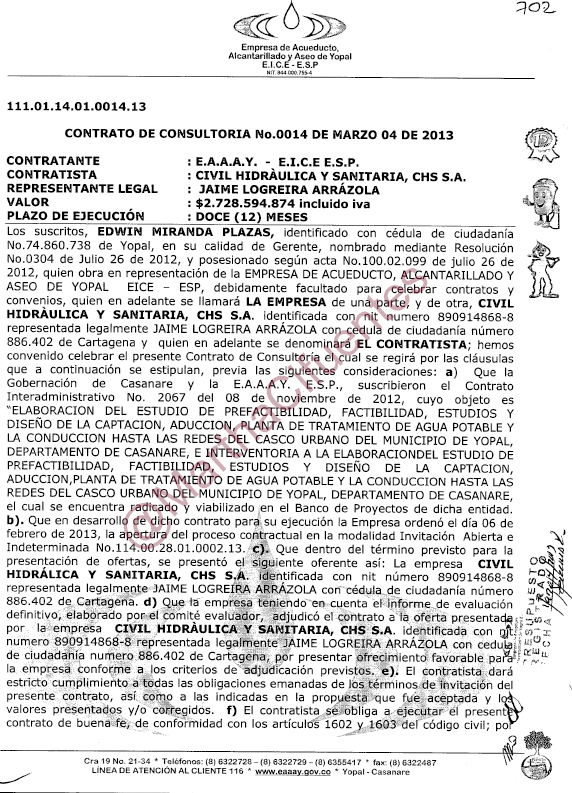

    EAAAY contrató estudios y diseños de la PTAP con la firma CHS S.A. a través del contrato 0014. ‘Estudios y diseños de prefactibilidad y factibilidad, estudios y diseños de la captación y aducción, Planta de Tratamiento de Agua Potable y la conducción hasta las redes del casco urbano del municipio de Yopal; derivado del convenio interadministrativo 2067 del 08 de noviembre de 2012.

  13. Contrato planta modular

    Abril 01, 2013

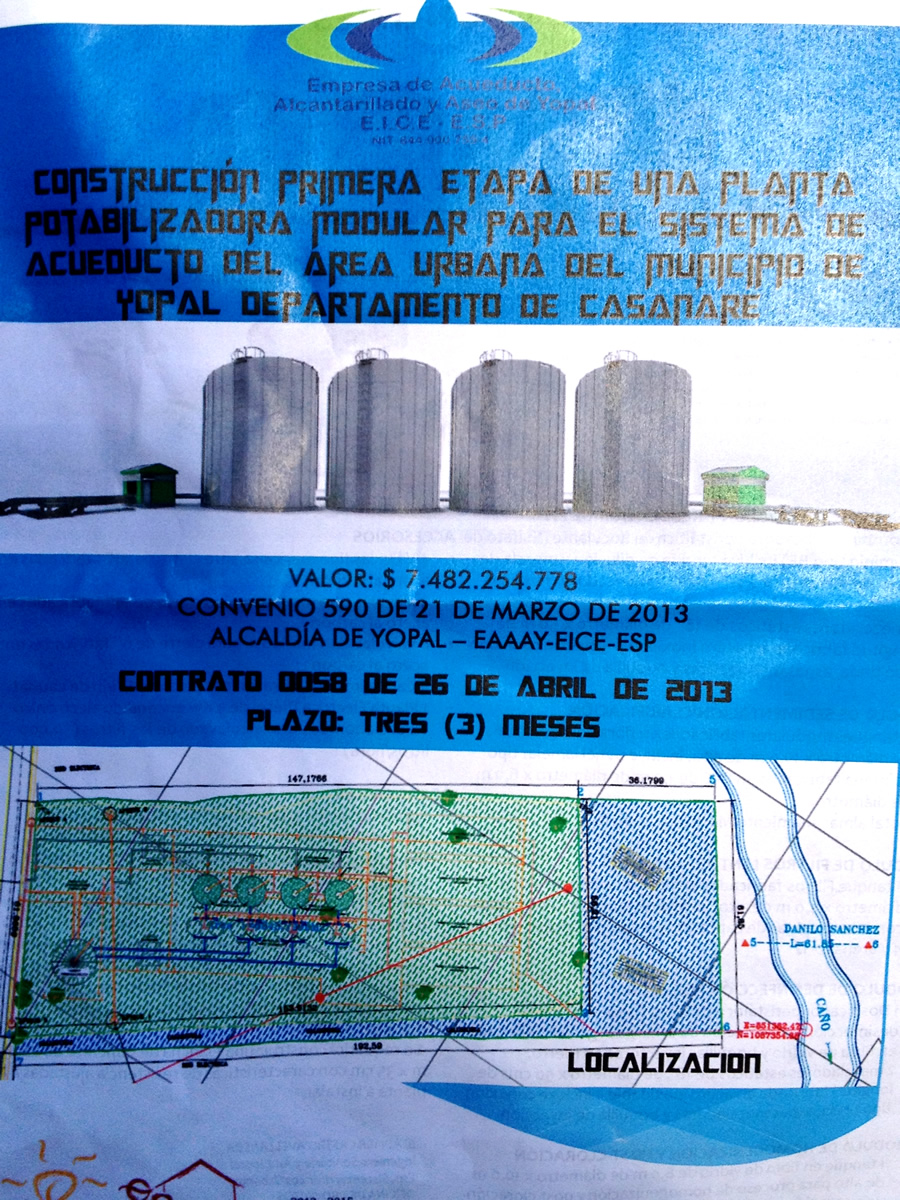

    Eaaay contrató la realización una planta modular potabilizadora d 400 litros de agua por segundo, con plazo de entrega de 4 meses y con un presupuesto de 10.500 millones de pesos, aportados por la Alcaldía de Yopal.

  14. Intervención de la Superintendencia

    Mayo 04, 2013

    Superintendencia de Servicios Públicos interviene la Eaaay. Es destituido Edwin Miranda y fue nombrado como interventor Constantino Tamí.

  15. Funciona primer pozo

    Diciembre 02, 2013

    Comienza a funcionar primer pozo de agua en Villa María con un caudal de 30 lt/seg de agua.

  16. Colapso de un tanque

    Diciembre 20, 2013

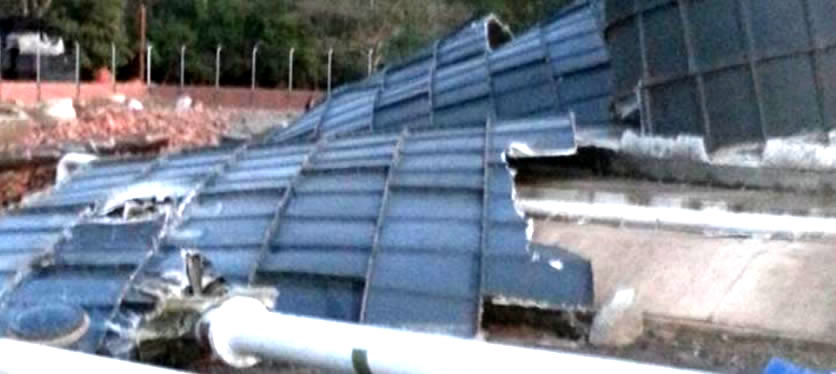

    Colapsó uno de los tanques que conformaba la planta modular contratada por la Eaaay y se estancó la obra.

  17. Nuevas protestas

    Julio 18, 2014

    Se realizaron nuevas protestas por falta de soluciones efectivas a crisis del agua.

  18. Firma de acta de compromiso

    Julio 20, 2014

    Firmada acta de compromiso para financiar nueva PTAP de Yopal, por el gobernador de Casanare, Marco Tulio Ruíz, el Ministro de Vivienda Luis Felipe Henao y voceros del Comité Cívico del Agua Potable. Se pactó que Gobierno nacional y Gobernación aportarían 50% cada uno para la planta.

  19. Destitución de alcalde

    Agosto 26, 2014

    Procuraduría destituyó en primera instancia al alcalde Willman Celemín por negligencia en solucionar la crisis del agua.

  20. Entrega de estudios y diseños

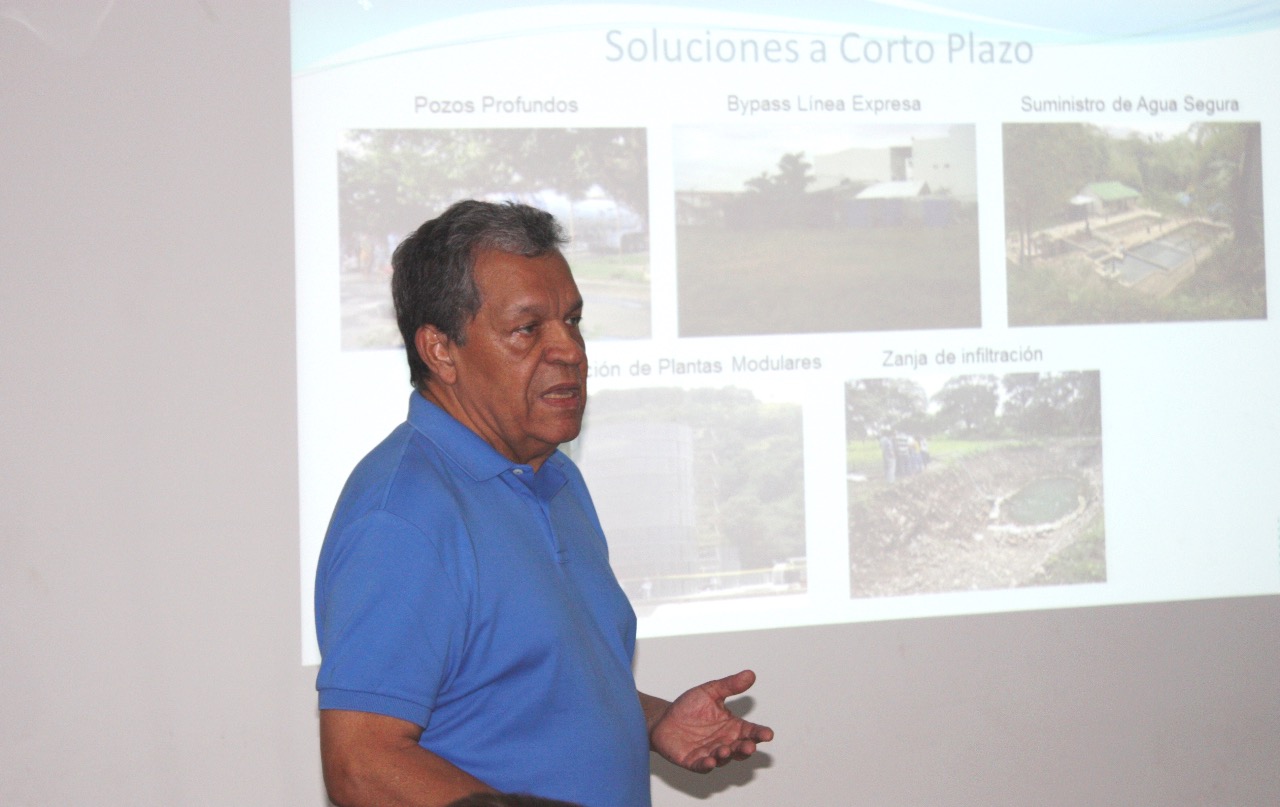

    Septiembre 30, 2014

    Firma CHS S.A. entrega estudios y diseños de PTAP

  21. Adjudicación de contrato

    Abril 30, 2015

    Findeter adjudica el contrato de construcción de la nueva PTAP de Yopal al consorcio español Abengoa JPG Yopal por 56.147 millones de pesos con un plazo de 18 meses de ejecución.

  22. Suspensión del contrato

    Septiembre 30, 2015

    Primera suspensión del contrato de construcción PTAP por evidencias de que en los estudios de prefactibilidad, factibilidad y diseños de la construcción de la nueva planta de tratamiento de agua potable de Yopal realizados por la firma CHS no fueron contemplados los estudios geotécnicos y de ocupación de cauce, los cuales fueron requeridos por Corporinoquia luego de conocer que el predio donde se piensa realizar la planta es de alto riesgo según el uso del suelo establecido en el POT.

  23. Contratista en quiebra

    Noviembre 28, 2015

    Firma española Abengoa, contratista de la PTAP está en quiebra y deberá ceder contrato de construcción.

  24. Contrato a manos del Consorcio Aguas de Yopal

    Febrero 10, 2016

    Contrato PTAP definitiva fue cedido por el Consorcio Abengoa JPG Yopal al Consorcio Aguas de Yopal, compuesto por las firmas Azvi, JPG, Yamil Sabbagh Construcciones SAS, Construcciones Namus y D&S S.A.

  25. Inicio de obras

    Marzo 01, 2016

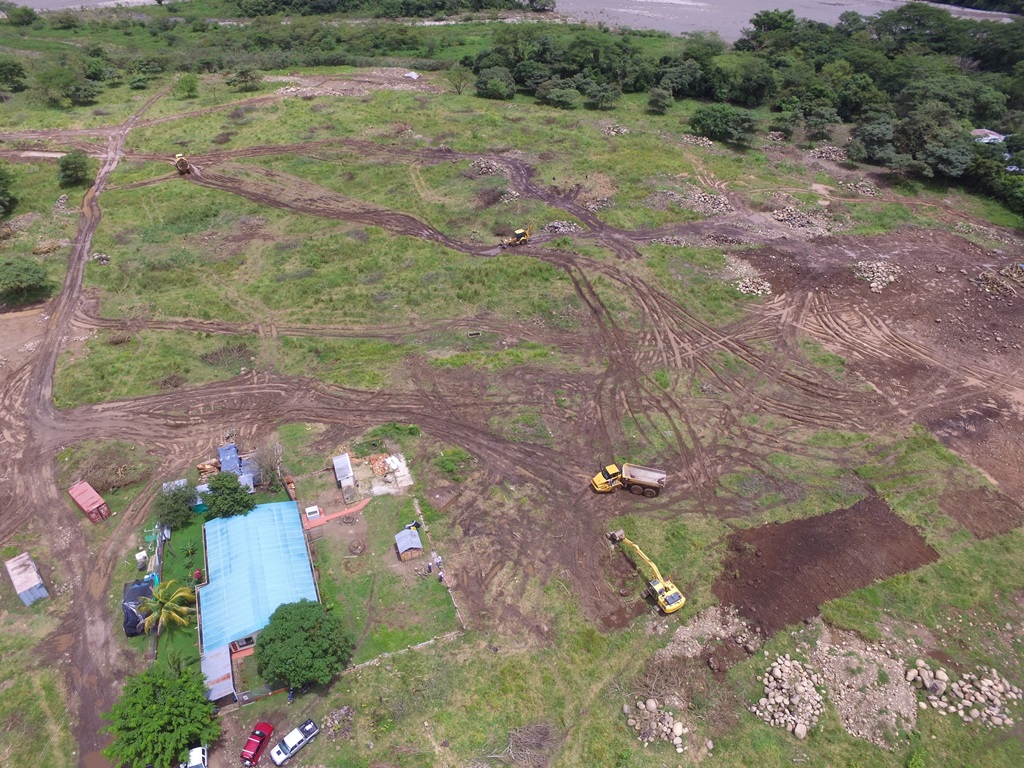

    Comienza construcción de la PTAP definitiva.

  26. Denuncias de irregularidades

    Mayo 09, 2016

    Veedores denuncian irregularidades en los estudios y diseños. Eaaay reconoce que se han evidenciado fallas en los diseños relacionadas con estructuras de protección en la bocatoma y la línea de conducción de la Planta de Tratamiento de Agua Potable definitiva.

  27. Decisión del lugar de construcción

    Junio 17, 2016

    En mesa técnica de entidades nacionales y locales se confirmó que PTAP será construida donde estableció el diseñador Jaime Logreira.

  28. Operaciones planta alterna

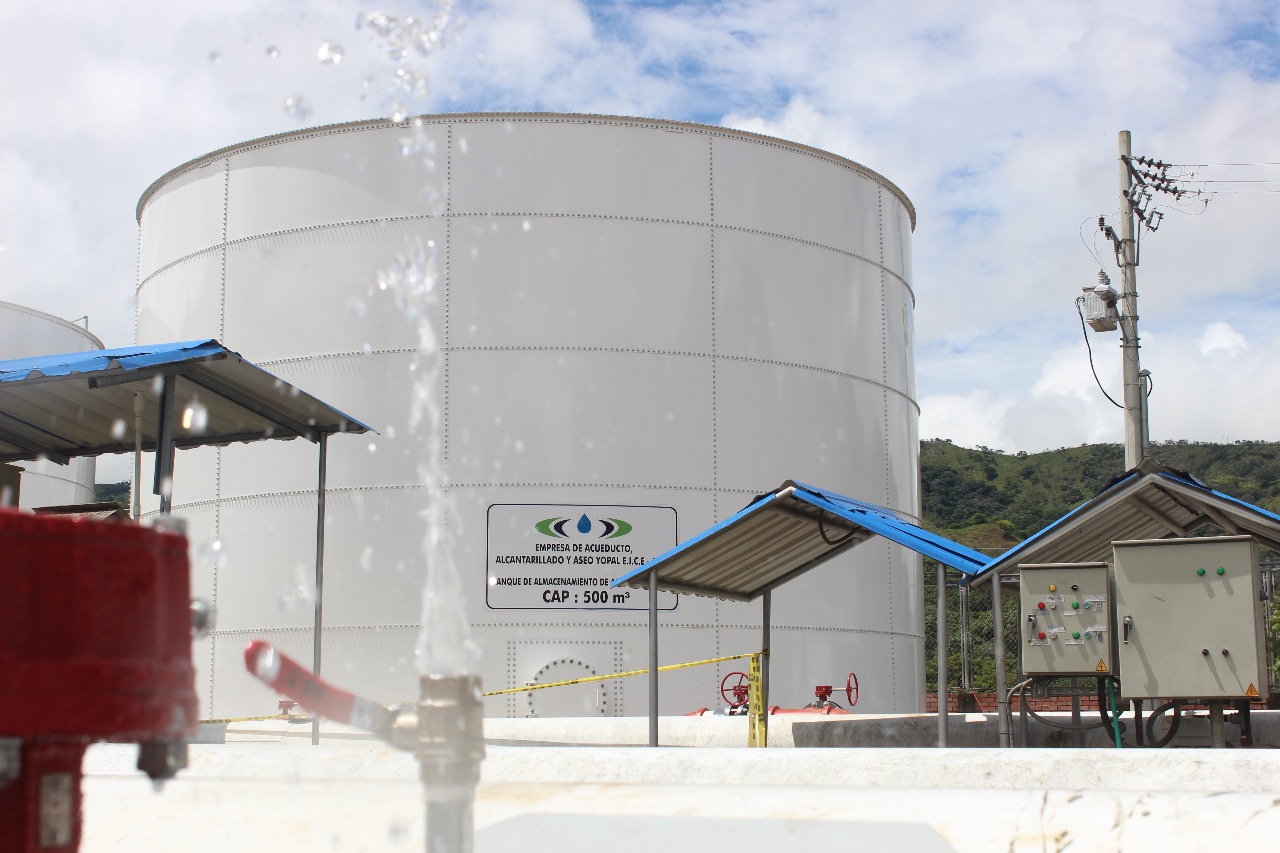

    Julio 01, 2016

    Comienza la operación de la planta alterna contratada por el Fondo Empresarial de la Superservicios y que potabiliza 150 lts/seg de agua.

  29. Mejoras de diseños

    Julio 16, 2016

    Iniciaron obras de la PTAP luego de 4 meses de firma del acta de inicio. Vicepresidente de Findeter, Alejandro Callejas, expresó que los estudios y diseños de la protección ribereña de la bocatoma hubo que mejorarlos, y participaron en esto el contratista, findeter, minvivienda.

  30. Anuncio de inicio de obras

    Noviembre 01, 2016

    Ministra de Vivienda Elsa Noguera anuncia en Yopal inicio de operaciones de la PTAP.

  31. ¿Dónde está el dinero?

    Noviembre 04, 2016

    En comité de verificación del fallo de acción popular se evidenció que entidades responsables no saben de dónde van a salir recursos para proteger la línea de conducción de la PTAP definitiva de Yopal.

  32. Yopal con agua potable

    Mayo 01, 2017

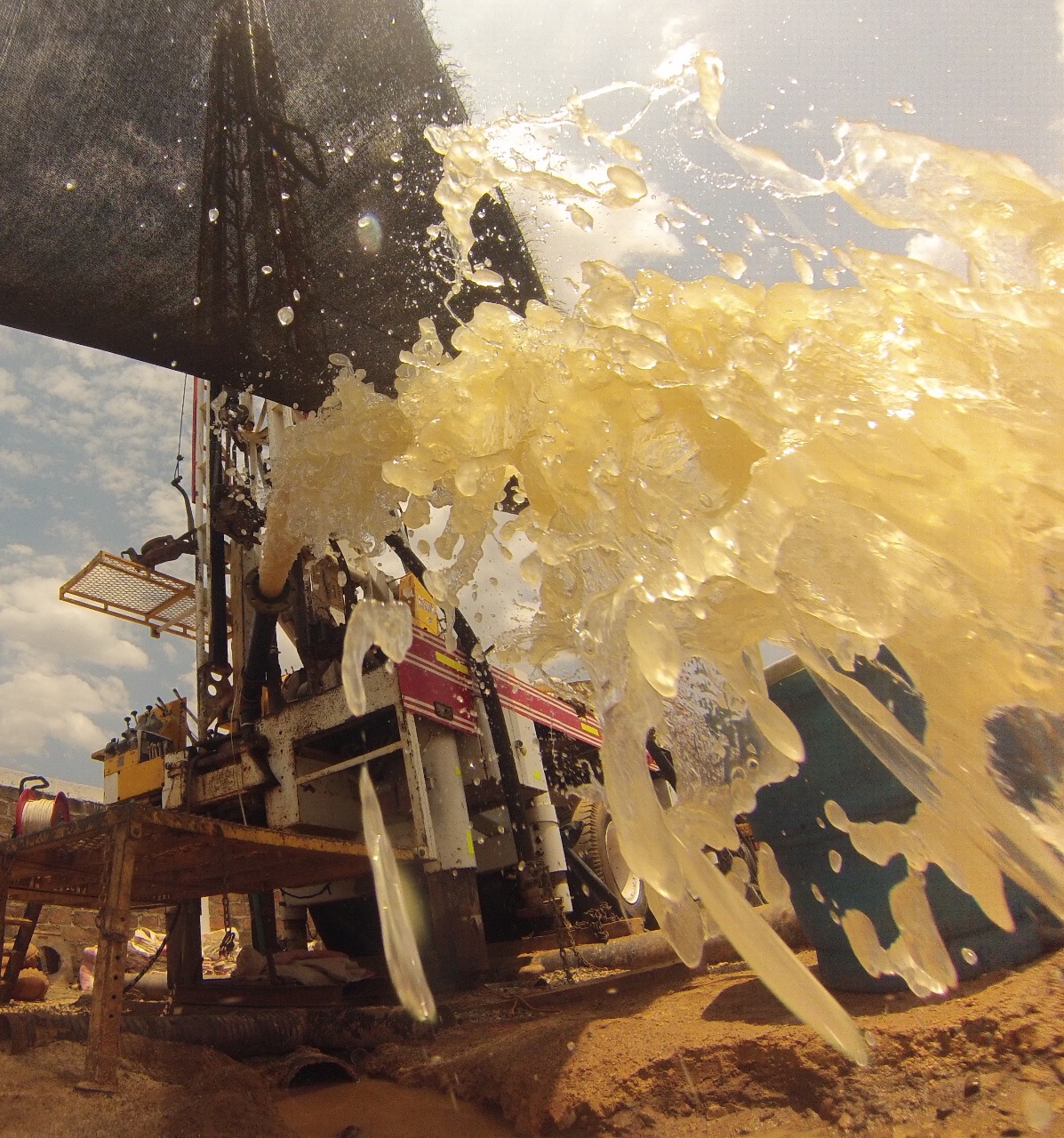

    Eaaay afirma que Yopal cuenta con 93% de cobertura de agua potable. La producción de 4 pozos profundos de gran producción, 6 pozos de baja producción suman 210 lt/seg.; la planta alterna aporta 150 lt/seg. Y el Pozo del Braulio González, entre 10 y 15 lt/seg. Todo lo cual aporta 375 lt/seg.

    Fotografía: Jesús Duke

  33. Algo anda mal

    Junio 22, 2017

    Findeter desconoce costos finales PTAP Yopal.

  34. Monumento a la negligencia

    Julio 14, 2017

    Procurador General Fernando Carrillo en Yopal cuestionó la obra que calificó como un monumento a la mala planeación y a la negligencia.

  35. Conciliación

    Julio 25, 2017

    Tribunal Administrativo de Casanare avaló conciliación entre la Eaaay y la U.T. Yopal Planta Modular 2013 para culminar la fallida planta colapsada.

  36. Desconocimiento de costos finales

    Septiembre 01, 2017

    En Comité de Verificación de fallo de la acción popular del agua se evidenció que se desconocen costos finales línea de conducción de la nueva PTAP Yopal.

  37. Suspensión temporal del contrato

    Noviembre 14, 2017

    Consorcio de las Aguas, constructora de PTAP Yopal definitiva solicita suspensión del contrato mientras se define reformulación No. 3. Proyecto ya tiene retraso de 5 meses.

  38. Suspensión total del contrato

    Diciembre 01, 2017

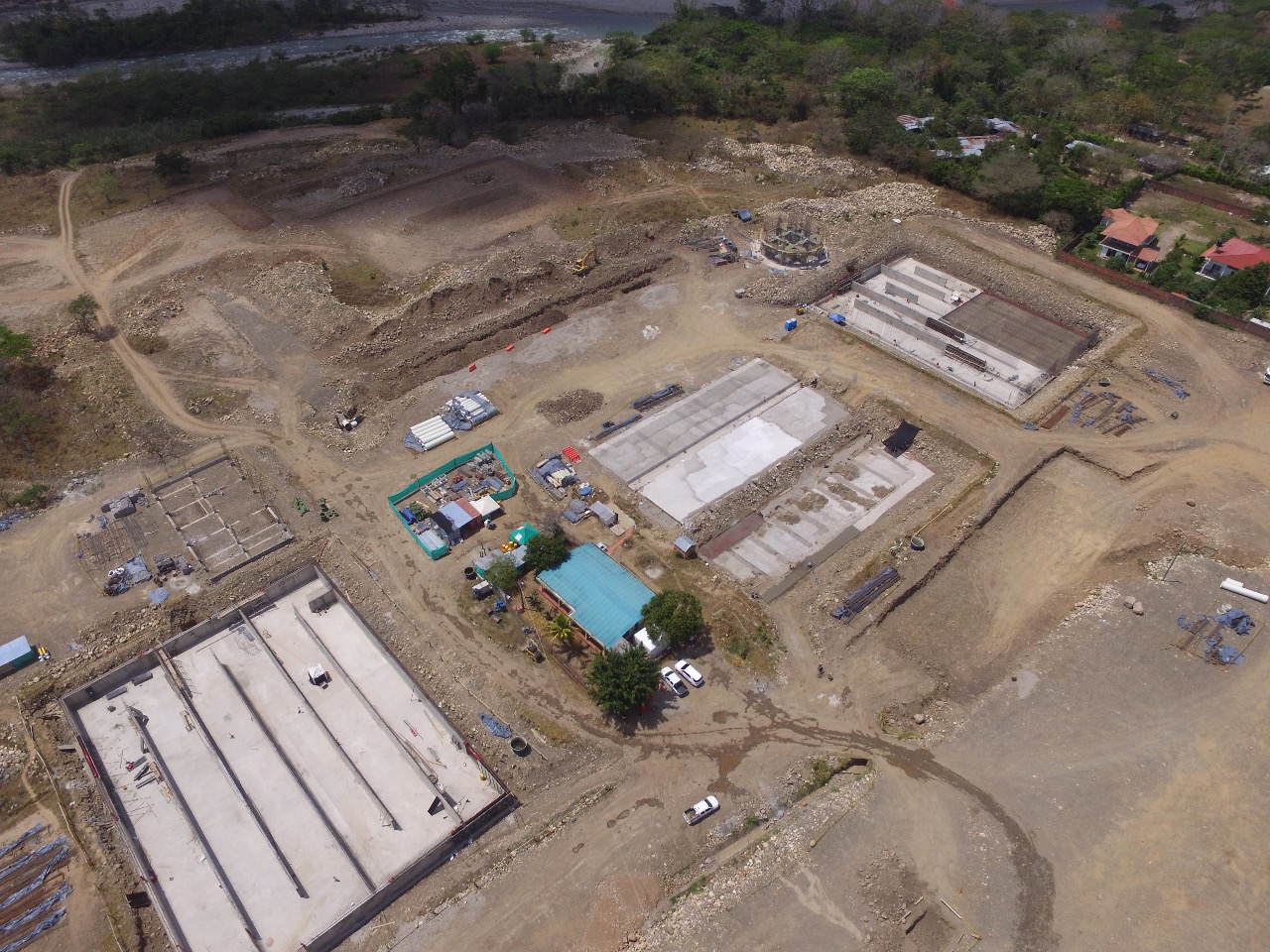

    Contrato de construcción de la PTAP Yopal definitiva se suspende por reformulaciones pendientes de los estudios y diseños.

  39. Reformulación de contrato


    Marzo 5, 2018

    Findeter y Ministerio de Vivienda presentaron a entidades locales y nacionales proyecto de reformulación No. 3 de la PTAP que implica sobrecostos por 30 mil millones de pesos. Alcaldía de Yopal deberá avalar el diseño para continuar con la obra.
